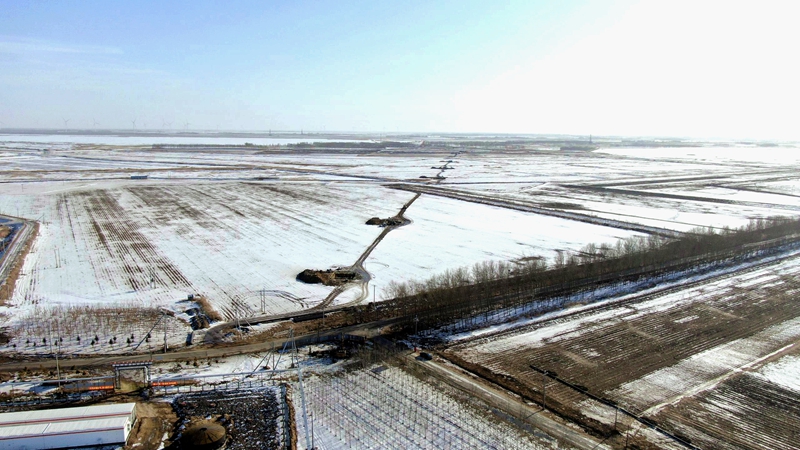

  晨光熹微中,35千伏页十六变电站的设备在朝阳下闪烁着金属的光泽。随着最后一项调试完成,标志着“430”送电目标的圆满完工,为今年古龙页岩油实现上产目标再添强劲电能力量。中油电能电力技术服务公司电力工程分公司页岩油项目部的建设者们,用400个昼夜的坚守与拼搏,在这片油田上建起335千伏变电站、223基铁塔、45公里线路,书写了新时代奋斗者的壮丽答卷。

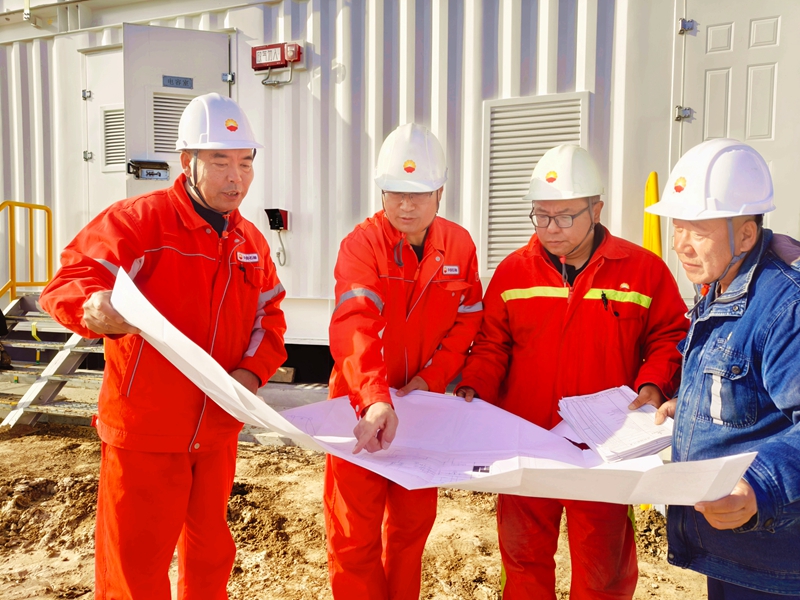

  时间回到2025年正月初八,当新年的爆竹声还在空气中回荡,项目经理肖永旭便带着被磨破边的施工图,叩开了村民老周的院门。此时,涉及13基铁塔的水田施工段,成了线路征地推进的最后一道坎。老周挡在田埂上,满脸担忧:我家马上就要稻田放水了,你们填了地,我们咋种?肖永旭攥紧手中的图纸,语气诚恳:老哥,您放心,我们填一尺,就帮你们重修两尺!技术员孔令令更是蹲在地头,用树枝在地上画出管排铺设方案:大叔,这临时管排铺起来,施工车走上面,保证不破坏你们的地,您让我们先施工,我们抓紧干,保证在您种地前干完。十天里,他们软磨硬泡,召开了10余次协调会,最终3.2公里管排齐刷刷地铺在了田间。这些管排,既护住了耕地,也铺就了施工进场的道路,更架起了建设者与村民之间理解的桥梁。


  三月的油田,化冻后的盐碱地看似干爽,实则暗藏危机。普通车辆开上去稍不注意就会陷进翻浆的地里,更别说载重运输塔材的车辆了。57岁的老师傅井涛,头发已花白,却把降压药往背包里一装,在现场一就是一整天。52个昼夜交替,他和同事们在这片陷阱般的土地上,小心翼翼地运输塔材、竖立铁塔。当最后一基铁塔稳稳立起时,大家被风吹日晒得皴黑的脸上,都露出了欣慰的笑容。他们用坚持和智慧,在不耽误春耕的前提下,完成了这项看似不可能的任务。

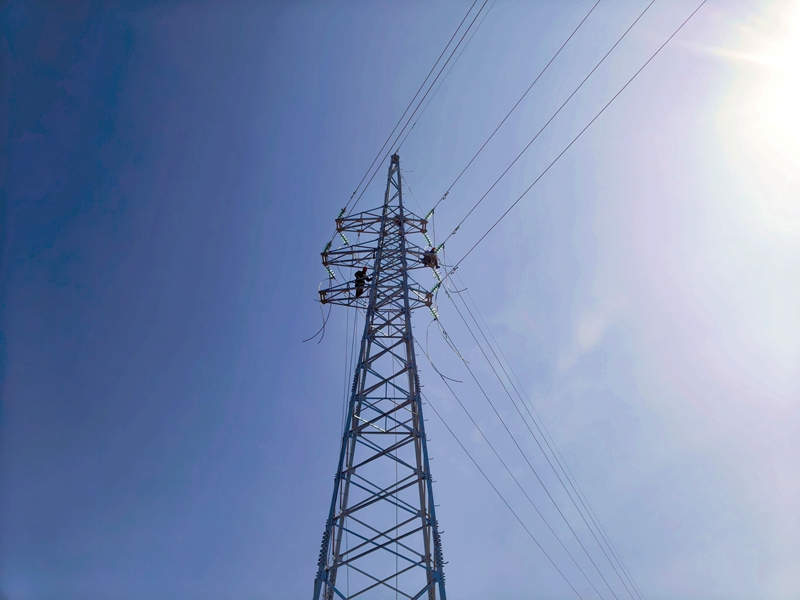

  “430的送电目标像块大石头压在我们身上,虽然是压力,但也让我们更有冲劲儿,激励着大家干!肖永旭指着页岩油地区第335千伏变电站感慨地说。为了达成节点目标,他们组织了多线赛跑"。厂家车间里,变电站撬内设备组装紧锣密鼓;工地上,混凝土基础提前30天浇筑完成;调试与架线齐头并进,线路放紧线时,撬装变电站内开关、高压、保护专业调试队伍正细致操作、紧密配合。这期间,肖永旭一拖再拖带父亲去外地检查的时间;技术员李曦杨为了不耽误施工,挂断了儿子要求他回家过生日的视频……他们舍小家为大家,将个人的情感深埋心底,全身心投入到项目建设中。


  这项工程协调难度大,涉及单位多,工期紧,施工关键节点确定后必须完成。每当遇到困难,项目部的成员们就会到古页油平1——页岩油功勋井看一看。在这里,他们能汲取到页岩油从理论到实践、储量到产量等多维度从“0”“1”的突破力量,这让他们更有信心坚持,更有动力前行。

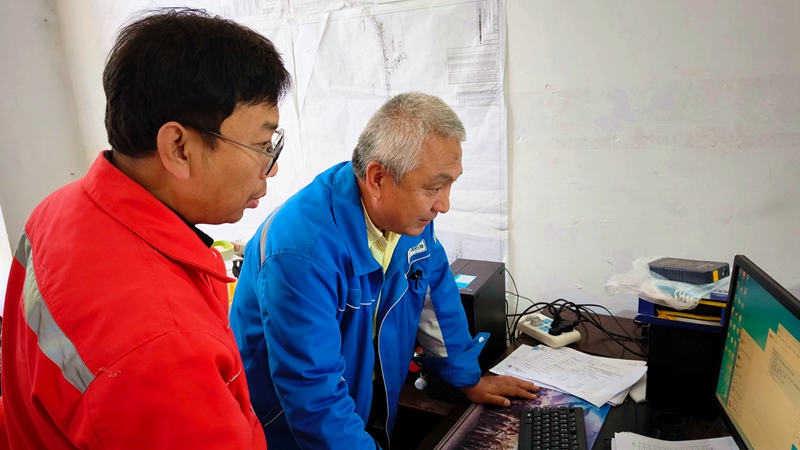

  经过各方面通力协作,当电能公司验收会签书上盖上4家单位的鲜红印章,国家电网大庆供电公司13个相关专业在验收意见栏里签下合格二字时,项目部悬着的心终于落下。分公司经理张忠东对项目部员工说:今晚大家可以睡个好觉!然而,当晚在项目部驻地,有的人还在伏案敲打键盘,整理资料;有的人在床上翻身,回味着建设过程中的点点滴滴;有的人传来震耳的鼾声,在疲惫中进入梦乡……这些声音彼此交织,仿佛是晨曲的前奏。因为他们知道,天亮了,驻扎在大庆油田古龙页岩油田的电能人又要投入到新的忙碌中,为油田的发展继续贡献力量。
